全過程跟蹤審計實施方案(上)
全過程跟蹤審計實施方案
目錄
項目全過程跟蹤控制審計
第一部分 相關法律、法規依據
第二部分 服務宗旨
第三部分 服務模式
第四部分 審計工作原則
第五部分 審計方法與操作要點
第六部分 跟蹤審計工作內容
第七部分 審計風險、重點和難點分析
第八部分 跟蹤審計項目實施保證措施
第九部分 審計成果報備制度
1、定期溝通制度
2、審計底稿定期備案制度
3、審計信息發布制度
4、分階段審計報告制度
第十部分 工作紀律
第十一部分 對本工程全過程跟蹤審計的建議
項目全過程跟蹤控制審計
第一部分 相關法律、法規依據
1.《中華人民共和國審計法》。
2.《中華人民共和國建筑法》。
3.《中華人民共和國合同法》。
4.《中華人民共和國招標投標法》。
5.建設部107號令《建筑工程施工發包與承包計價管理辦法》。
6.財建[2004]369號財政部、建設部關于印發《建設工程價款結算暫行辦法》。
7.中價協(2002)第015號《工程造價咨詢單位執業行為準則》、《造價工程師職業道德行為準則》。
8.會計事務所《從事基本建設工程、預算、結算、決算審核暫行辦法》。
9.《XX省重點建設項目審計規定》([20XX]XX號令)及省、市造價管理部門有關規定。
第二部分 服務宗旨
1.以“服務性、公正性、獨立性和科學性”為原則,及時貫徹和執行國家對建設工程審計方面的法律法規,嚴格遵守《工程造價咨詢合同》的約定和本公司有關審核方面的規章制度,依法維護建設單位和各參與實施單位的利益。
2.加強對工程投資的計劃管理和使用監,及時防弊糾錯,避免超計劃、超規模,促進和提高建設投資效益的最大化和真實體現。
3.監督檢查項目建設內部的控制及有關管理制度落實,跟蹤、檢查和記錄項目實施的全過程,發現并建議業主糾正實施過程出現的偏差,及時監督解決項目實施過程的糾紛。降低工程成本,提高投資效益,盡可能避免投資失誤及造成的經濟損失。
4.監督參與項目建設各主體單位認真履行各自職責,依法依規辦事,提高建設工程質量,促進項目建設管理的法制化、制度化、規范化。
5.從源頭上預防不正之風,預防腐敗和治理腐敗,控制工程造價降低工程成本,提高國家投資效益等都會發揮積極作用。
6.制定跟蹤審計方案,對跟蹤審計的職責做合理的定位 做到監督不缺位,到位不越位,監督與服務并重,重點保證工程造價的真實合理。
第三部分 服務模式

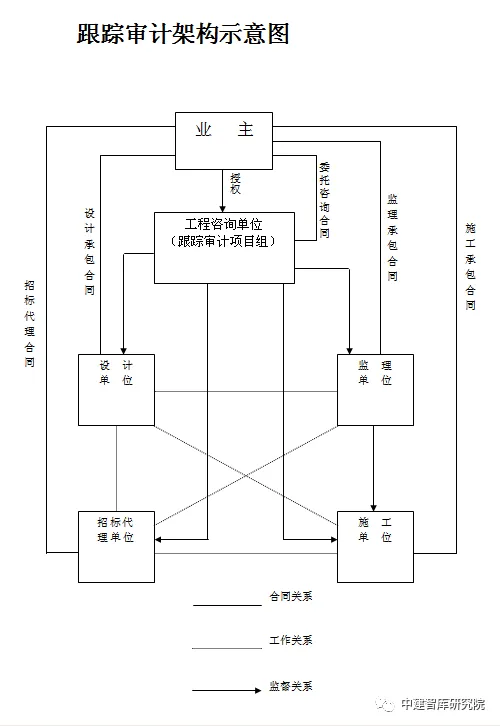

由于該工程施工周期長、難度大,為了確保跟蹤審計質量,審計組在跟蹤審計采取“三結合”的方法。即:定員跟蹤與現場跟蹤相結合,單項結算審計與財務收支審計相結合,工程跟蹤審計與基礎審計制度相結合。把審計、造價、管理三個專業有機整合,協助業主對建設工程全過程依法審計、造價控制和提供管理咨詢的管理審計模式。
第四部分 審計工作原則
1.不介入建設或代建單位原定審批程序,不增加一道審計審批關口。
2.熱情服務,積極配合施工進度和施工程序履行。
3.分清輕重緩急,提高審計工作效率。
4.直面問題,深入研究,抓住重大問題不放過。
5.審計工作做到獨立不分家,參與不越權,多溝通、勤匯報。

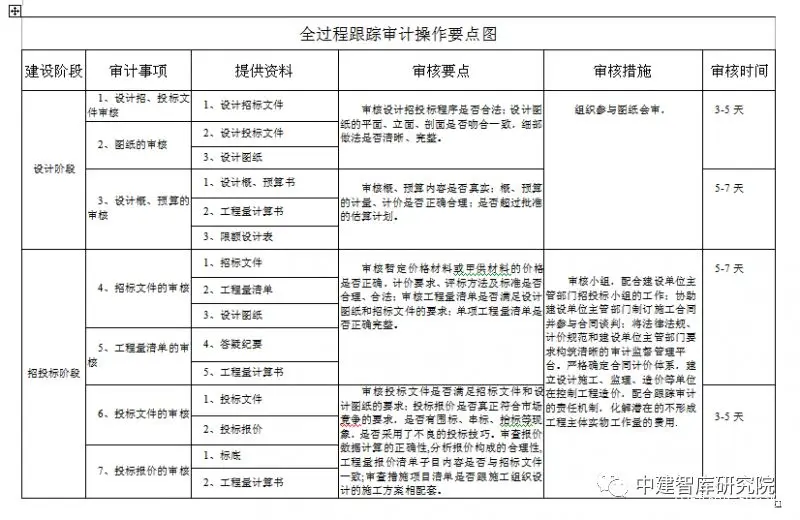

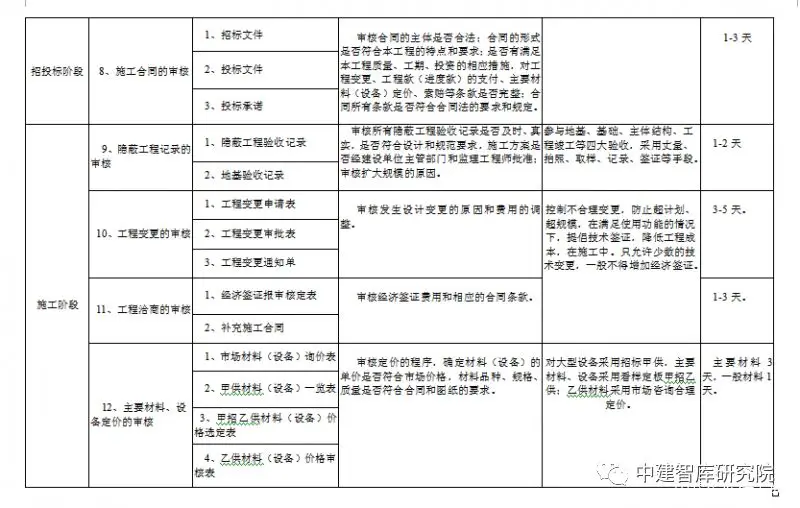

第五部分 審計方法與操作要點
(一)審計方法
具體審計方法采用查閱資料、復核計算、專家咨詢、現場取證、會議座談、信息披露和經驗總結等方法。
(二)操作要點
1.參加監理例會,全程參加監理單位主持的例會,與建設單位主管部門、監理單位、設計單位、施工單位等部門聯動協調,隨時提示審計程序的合規要求,審核計價的合理報審等事宜。
2.參加內部審計會議及建設單位主管部門聯席會議定期及不定期(重要及臨時事宜)舉行內部審計會議,溝通匯報項目進展情況,及時計劃下一步審計工作并開展實施,有效組織審計工作的執行。
3.實時跟蹤現場,做好重要事項的查勘、取證、見證工作,審計組派代表常駐現場,進行日常查勘、見證施工進度及監理工作程序,對于重要事項,審計組參與會議、檢驗等事宜。做好相關資料的收集取證工作,見證事項真實性,為審計工作進行奠定基礎。
4.獨立進行市場考察,參加設備、材料采購統一市場考察,履行設備、材料的詢價釆購參考職能,堅持獨立考察市場,同時參加建設單位主管部門集體討論,確定設備、材料采購的統一市場考察,了解建材市場真實銷售狀態,完成審核談判委托工作,為建設單位主管部門確認采購價格做出決策參考。
5.編制審計日記,審計組堅持全程編寫審計日記,記錄程序及實質問題,為審計工作保存第一手資料,驗證審計工作過程。
6.編制審計底稿,隨項目實施進行,審計組對于涉及造價控制的招標、合同等文件管理,價款審核的費用內容、費用分配、計價性質,以及市場詢價狀況等方面,采集對造價有影響的相關事項,編制審計底稿,記載其產生、解決和效果等內容,為審計工作總結經驗。
7.編寫過程簡報及總結, 照月份及施工階段,審計組編寫工程簡報和總結資料,及時與各方進行溝通匯報,使審計工作及時為項目管理和實施服務,以及提示風險,進行價款控制監督。同時,接受各相關部門的對等審查監督,做到依法審計。
8.非書面咨詢服務, 合建設項目實施的時間及地點特征,隨時為各方提出口頭性或紀要性咨詢意見,提供即時的造價咨詢服務。

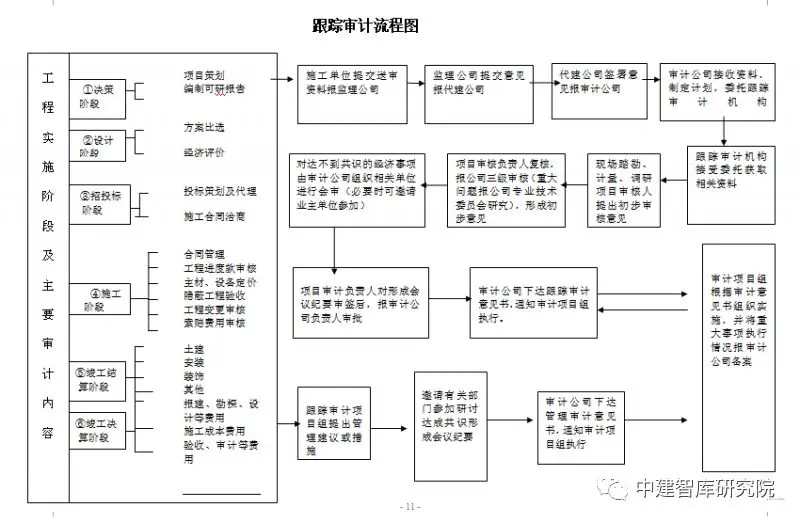

第六部分 跟蹤審計工作內容
(一)建設前期審計
1)審計基本建設程序執行情況。審查工程開工前的項目立項、可行性研究、環境影響評估報告、概算審批文件,檢查項目報建及開工等各項審批手續是否完備、合法。
2)審查項目招標投標情況。主要審查建設項目勘察、設計、施工、監理等是否依法進行公開招標,招標投標文件、評標辦法的內容是否合法、合規,招投標過程是否公開、公平、公正,是否按照法律法規規定的程序和評標辦法進行,標底是否經過有關部門審核,是否做到合理、有效控制造價。
3)審查合同草案。主要審查合同條款是否有招投標文件和法律法規相悖。
4)審查內控制度建設情況。主要審查建設單位主管部門是否建立健全資金管理制度,合同管理制度,工程簽證、驗收制度,設備材料采購、驗收、領用、清點制度,費用支出報銷制度等內控制度。
5)審查帳戶設立核算情況。主要審查建設項目的帳戶設立和相關會計核算是否符合規定。是否按照規定實行招投標或公開競價。
6)審查工程項目財務核算情況。審查項目會計核算是否遵守國有建設單位主管部門會計制度的規定,財務管理是否符合國家基本建設財務管理規定。
7)審查建設資金來源、到位情況。主要審查資金來源、到位情況,資金籌集、安排使用與投資進度情況,有無大量資金閑置或因資金不到位而造成停工待料等損失浪費現象。
8)審查建設資金??顚S们闆r。審查建設單位主管部門是否按照工程合同支付進度款,有無擠占、挪用建設項目資金等問題。
9)審查建設單位主管部門管理費情況。審查建設單位主管部門管理費的計取是否符合基本建設財務管理規定,有無超出概算控制金額的情況。
10)審核單項工程結算。對建設單位主管部門提出的單項工程結算的真實性進行審核,指出多計工程款的情況。
11)法律、法規、規章規定需要審計的其他事項。
(二)施工階段
1)合同條款的審查
1.審查當事人是否具有簽訂該合同的法定權力和行為能力,是否接受委托以及委托代理的事項、權限等。
2.審查合同的內容及所確定的經濟活動是否合法,有無損害國家和社會公共利益。
3.審查合同價款與招投標確定的工作內容和價款是否一致,隱蔽工程驗收的內容和程序是否完整,工程變更條款內容是否清晰、完整,程序是否合理,確定材料價格的條款內容是否表述清楚,定價原則是否合理。
4.審查工程進度款支付條款是否完整,付款辦法及支付時間是否合理,對不合理的付款提出改進意見。
5.審查索賠條款內容是否完整,索賠時間及程序是否與有關規定相符。
工程結算方式是否與招標文件所確定的方式是否一致。
6.審查合同價與中標價是否一致,招標人與中標人不得再行訂立背離合同實質性內容的其他協議。
2)合同管理
合同價款調整方式

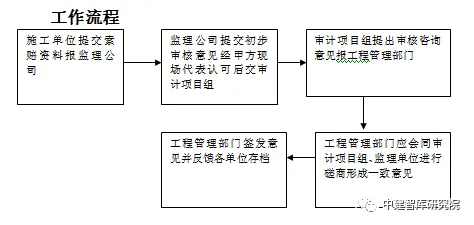

變更增加超過 XX萬元,由施工單位報審,經監理單位及甲方現場代表初審、審計項目組審核、工程管理部門召集會議協商后確認。
工作流程
3)隱蔽工程的跟蹤與驗收
A、主要隱蔽工程跟蹤
土方回填,預埋隱蔽工程,包括鐵件、管線預埋等,看是否與施工圖紙、規范要求一致。
1)屋面工程,指屋面基層處理、防水、保溫隔熱做法是否符合規范,與所采用的圖集是否相符。
2)裝飾工程,主要跟蹤其基層做法是否與圖集、定額項目一致,實際消耗量如何。
3)安裝工程,安裝工程線路、管道所用材質、規格及敷設方式,是否與圖紙、圖集要求相符。

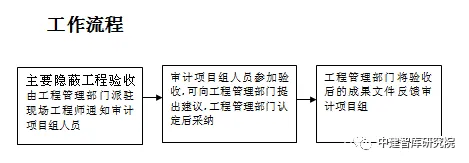

B、主要隱蔽工程驗收
1) 地基驗槽記錄,主要核查基槽的幾何尺寸、土質類別、老墻腳開挖、排水類型(結構排水、地表排水、雨季排水)、運距及發現文物、古墓和各種引起索賠的書面證明材料。
2)基礎結構驗收,主要核查砼墊層、砼基礎、磚基礎以及回填土的實際尺寸。正負零標高的確定和回填土的運距。
3)中間結構驗收,主要核查構件的運距、屋面防水做法、隔熱材料的厚度以及墻砌體使用材料,依據設計圖、變更圖及變更洽商進行逐項逐層核對。
4)工程竣工驗收,主要核查設計變更、實際工期、材料認證及有關索賠的書面證明資料。隱蔽工程跟蹤審核要做好記錄。
C、審計項目組工程師采用多種手段對隱蔽工程及其他工程實際施工進行跟蹤。包括使用卷尺進行測量,使用數碼相機對現場情況直觀記錄,對有關土石及材料取樣,必要時使用儀器對相關部位進行復核等;對工程造價影響較大的部位由審計部門陪同共同做好隱蔽情況記錄。
D、建立項目跟蹤審計日志。審計項目組工程師必須對施工中的實際情況如實記錄,定期檢查項目組工程師的跟蹤日記,并對審計項目組工程師的工作進行評議。

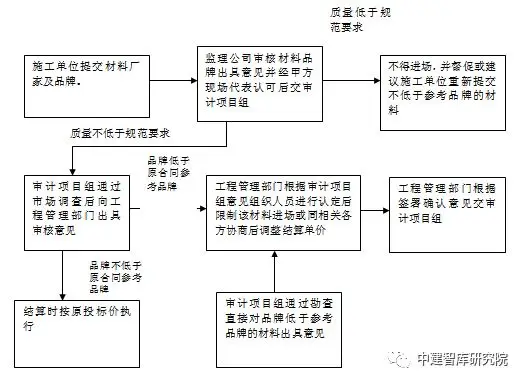

4)、材料與設備的選購與定價
材料價款一般占到工程造價的70%左右,材料價格的控制是工程造價控制的重點,其控制的內容和重點如下:
1)對在招標文件中明確參考品牌的材料,根據到場材料情況及時作好記錄,對與招標文件中參考品牌檔次相符的材料予以確定,對檔次不符的材料,按合同有關條款調整。

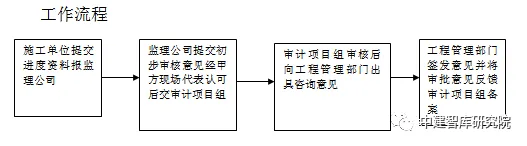

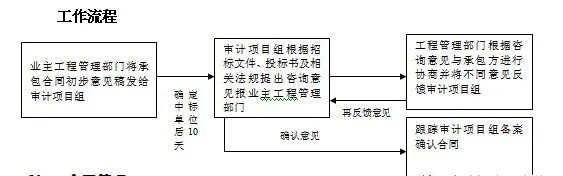

工作流程

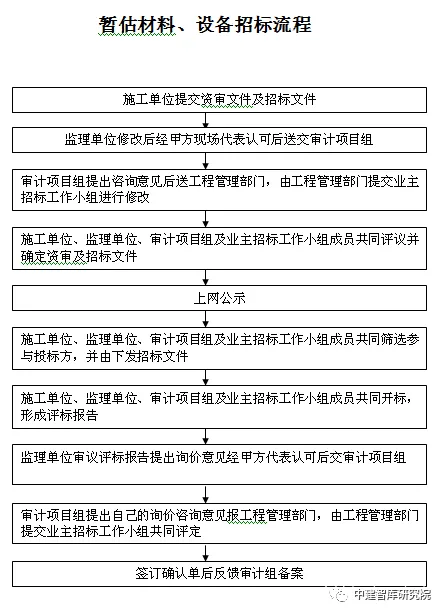

2)招標文件中規定的暫估材料、設備,將按招標的方式確定,在甲方的監督下,由材料供應商與乙方簽訂材料、設備供銷合同(乙方必須迅速與供應商簽訂供銷合同,并迅速組織材料進場。乙方未簽合同所引起的工期延誤由乙方負責)。暫估材料、設備見招標文件中暫估材料、設備清單。
3)在實際施工中,對進場的大宗材料及設備、裝飾材料,根據其使用的廠家、規格、品種,審計項目組認為有必要可會同工程管理部門現場人員一起作好記錄及采樣。
4)審計項目組認為有必要可直接對乙供的材料作出市場調查,了解市場上同廠家、同品質的材料價格,并認真去作好詢價及報價記錄,留下相關廠家的聯系方式。

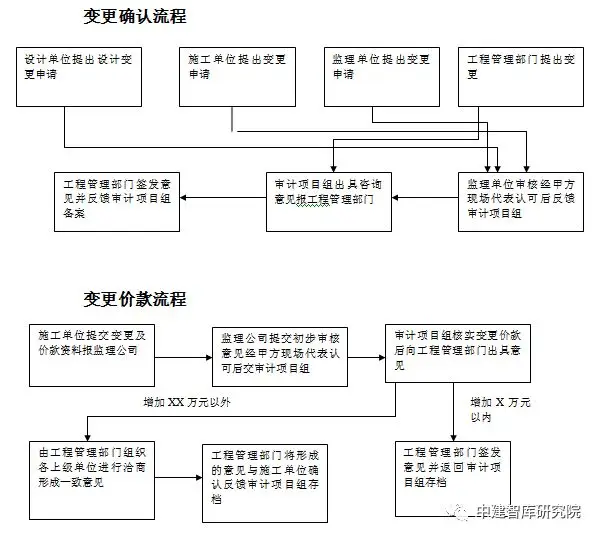

5)工程變更的審核
1)工程施工過程中工程變更一般由建設單位主管部門、設計單位、施工單位提出,無論哪一方提出的變更都要認真審查變更原因,嚴禁通過設計變更擴大建設規模,增加建設內容,提高建設標準。具體工作內容及重點如下:
2)在施工過程中,對出現的工程變更,及時做好文字記錄,收集相關變更資料,作為造價控制的依據。
3)對施工單位提出的變更,應嚴格審查,防止施工單位利用變更增加工程造價,減少自己應承擔的風險和責任。區分施工方提出的變更是技術變更,還是經濟變更,對其提出合理降低工程造價的變更予以確認。
4)對設計單位提出的設計變更應進行調查、分析,如果屬于設計粗糙、錯誤等原因造成的,建議向設計單位提出索賠。
5)業主提出的設計變更,并對不同變更方案進行測算、比選,將比選結果提供給校領導作決策參考。
6)對已確認的工程變更,凡涉及工程造價變化的,由承包人向發包人提出,經發包人(含審計項目組)審核同意后調整合同價款。
7)工程設計變更確定后,如承包人未在規定時間內提出變更工程價款報告,則發包人(含審計項目組)可根據所掌握的資料決定是否調整合同價款和調整的具體金額。重大工程變更涉及工程價款變更報告和確認的時限由發包人(含審計項目組)與承包人雙方協商確定。
6)暫定金額的審核
本項目暫定是工程造價控制的另一個關鍵。
1)暫定金額為完成該項工程的全部分包價款(含分包取費)。投標人為配合分包所需的全部費用(不含稅金),在投標報價的總包服務費中予以計取并一次包死。施工中在進行暫定金額項目分包招標時,總承包方除了收取為分包方代扣代繳稅金外,不得再計取任何費用。
2)暫定金額部分為據實結算應與原報價原則一致,避免同一工程出現兩種不同原則或計價方式。
3)暫定金額應本著公平、公正、公開的原則,且應落實招標的組織工作。

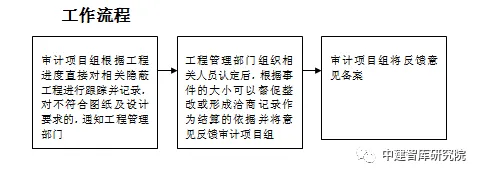

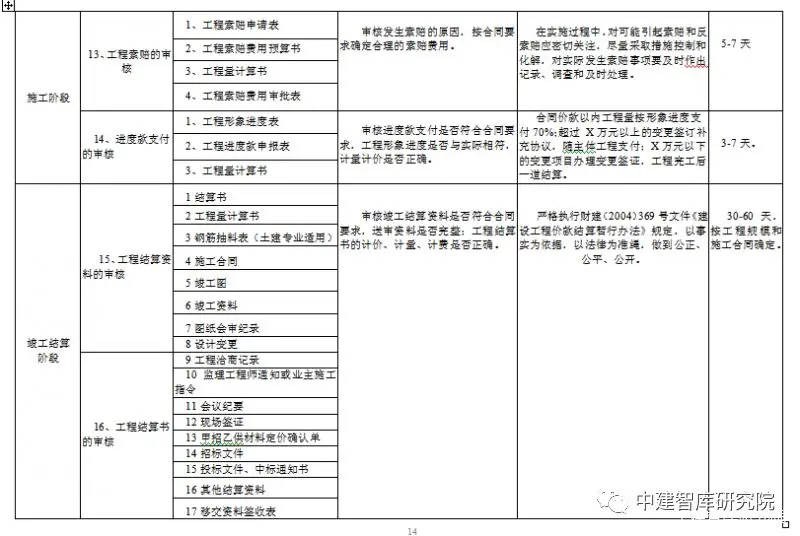

7)工程進度款的審核與支付
1)根據現場實物進度工程量,按合同約定的支付辦法,審核工程進度款,并對進度付款提出參考建議,嚴格控制進度款的支付,杜絕超付進度款的事件發生。
2)實際施工過程中,根據合同約定的時間及提醒業主按期支付,避免因付款而引起索賠。
跟蹤審計過程中密切注意實際進度與計劃進度的偏差,分析由此引起的對工期及工程造價的影響,并向業主工程管理部門匯報。
8)、索賠費用的審核與控制
1)對地質條件的變化,建設單位主管部門及設計單位提出的變更,建設單位主管部門未按合同履行等都是引發索賠事件的原因。在項目實施過程中對可能引起索賠的因素重點跟蹤,了解情況,及時發現問題,及時向項目部門提醒預防可能發生的索賠事件。
根據索賠的情況,查閱跟蹤日記,施工記錄,往來文件,會議記錄,現場照片等索賠證據。按委托方的要求,在規定時間內處理索賠事件。
(三)、竣工結算的審核
依據《中華人民共和國建筑法》、建設部107號令《建筑工程施工發包與承包計價管理辦法》、財建[2004]369號財政部 建設部關于印發《建設工程價款結算暫行辦法》。以科學為基礎,以事實為依據,以法律法規為準繩。做到“獨立、誠信、公正、公開、求是”,維護建設和施工雙方的合法權益。
1)結算的審核程序

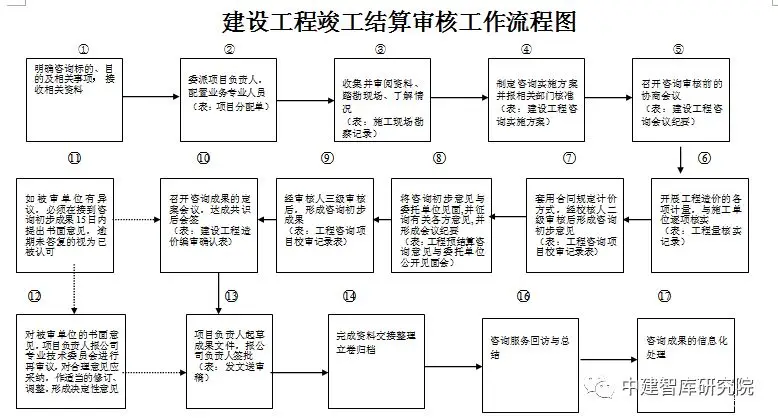

2)建設工程竣工結算審核工作流程
a) 明確咨詢標的、目的及相關事項,接收相關資料;
b) 委派項目負責人,配置業務專業人員;
c) 收集并審閱資料、踏勘現場、了解情況;
d) 制定咨詢實施方案并報相關部門核準;
e) 召開咨詢審核前的協商會議;
f) 開展工程造價的各項計量,形成咨詢初步意見;
g) 將咨詢初步意見向有關各方征詢并形成會議紀要;
h) 經公司三級審核后,形成咨詢初步成果;
i) 召開咨詢成果的定案會議,達成共識后會簽;
j) 如被審單位有異議,必須在接到咨詢初步成果15日內提書面意見,逾期未答復的視為已被認可;
k) 對被審單位的書面意見,項目負責人報公司專業技術委會進行再審議,對合理意見應采納,作適當?shù)男抻?、調整,形成決定性意見;
l) 項目負責人起草成果文件,報技術負責人簽批;
m) 完成資料交接整理立卷歸檔;
n) 咨詢服務回訪與總結;
0) 咨詢成果的信息化處理。
3)結算的審核期限約定
單項工程竣工后,承包人應在提交竣工驗收?qǐng)?bào)告的同時,向發包人遞交竣工結算報告及完整的結算資料,應按以下約定時限進行核對(審查)并提出審查意見。
工程竣工結算報告金額 | 審查時間 | |
1 | 500萬元以下 | 從接到竣工結算報告和完整的竣工結算資料之日起20天 |
2 | 500萬元-2000萬元 | 從接到竣工結算報告和完整的竣工結算資料之日起30天 |
3 | 2000萬元-5000萬元 | 從接到竣工結算報告和完整的竣工結算資料之日起45天 |
4 | 5000萬元以上 | 從接到竣工結算報告和完整的竣工結算資料之日起60天 |
建設項目竣工總結算在最后一個單位工程竣工結算審查確認后30天內匯總,送發包人后60天內審查完成。
未完待續....
